章丘火车站提升改造工程位于章丘区清照大街(原工业二路)西、龙泉路南、西邻章丘汽车总站、南至现有章丘火车站,项目总投资约5亿元。
规划面积19.36万㎡,其中绿化面积9.8万㎡,新建火车站建筑面积8370㎡,为中型车站,地下通道580㎡、站台雨棚延长8700㎡、既有地道改570㎡、新建旅客天桥730㎡、站台铺面整修11900㎡,造商业配套建筑面积30500㎡,还建房屋5100㎡,过渡站房2400㎡。

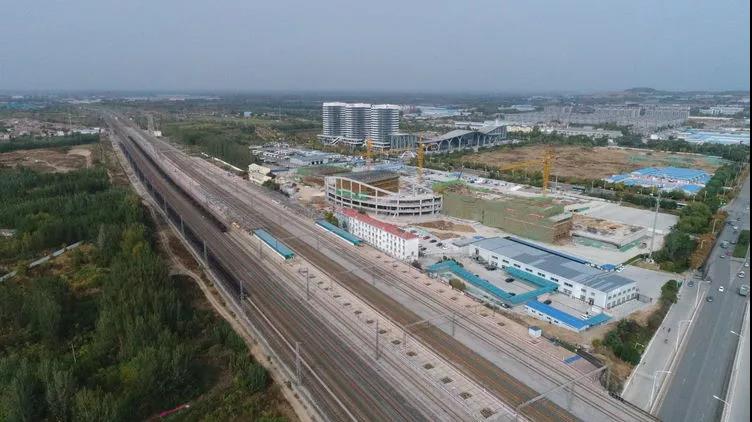

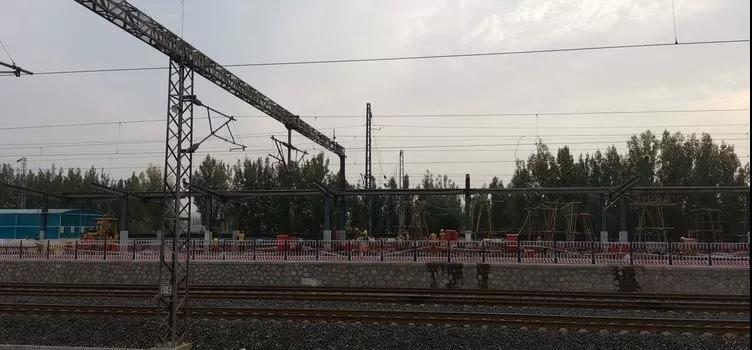

俯瞰章丘火车站提升改造工程项目施工现场 目前进展:

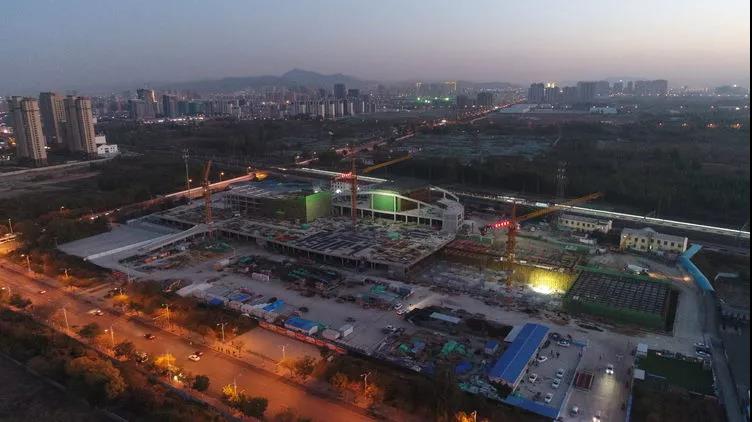

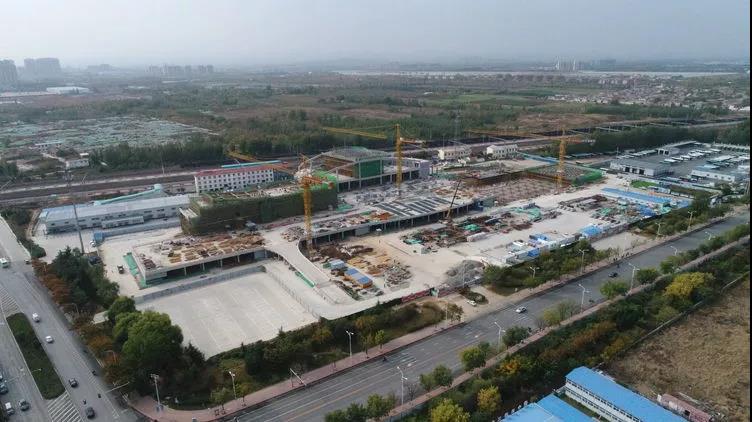

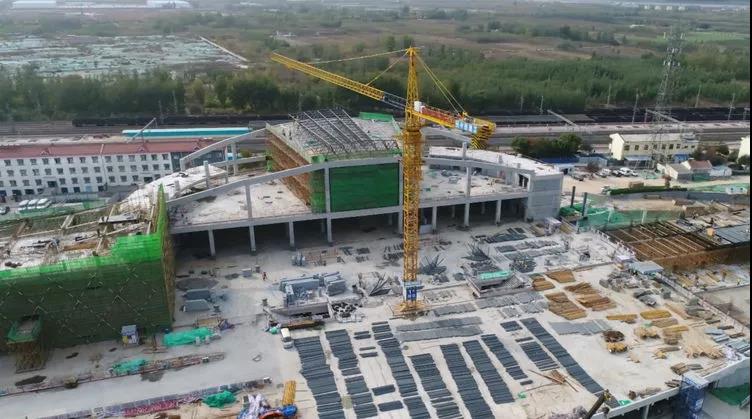

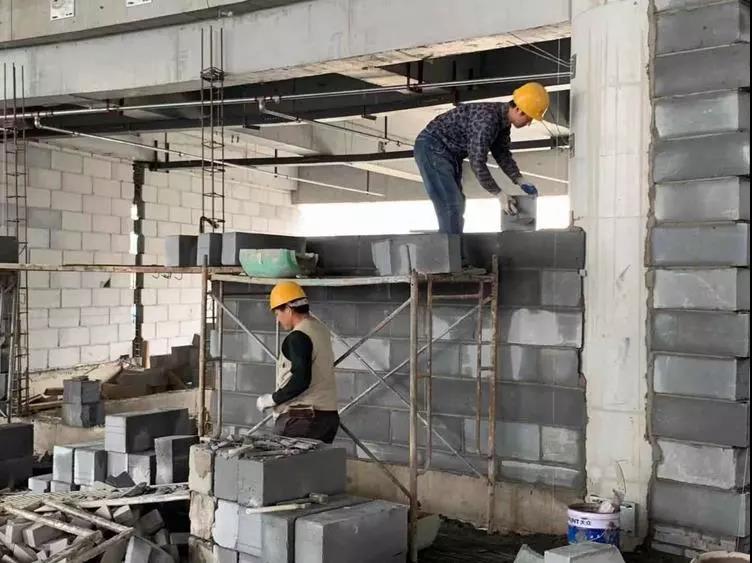

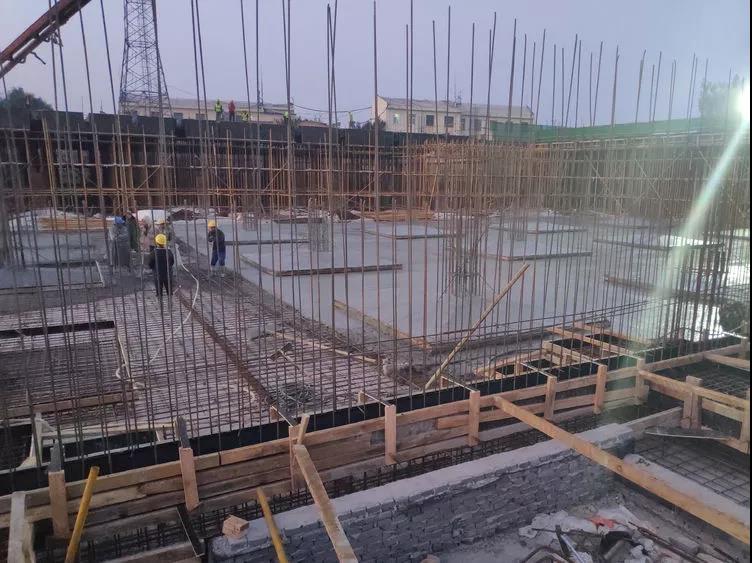

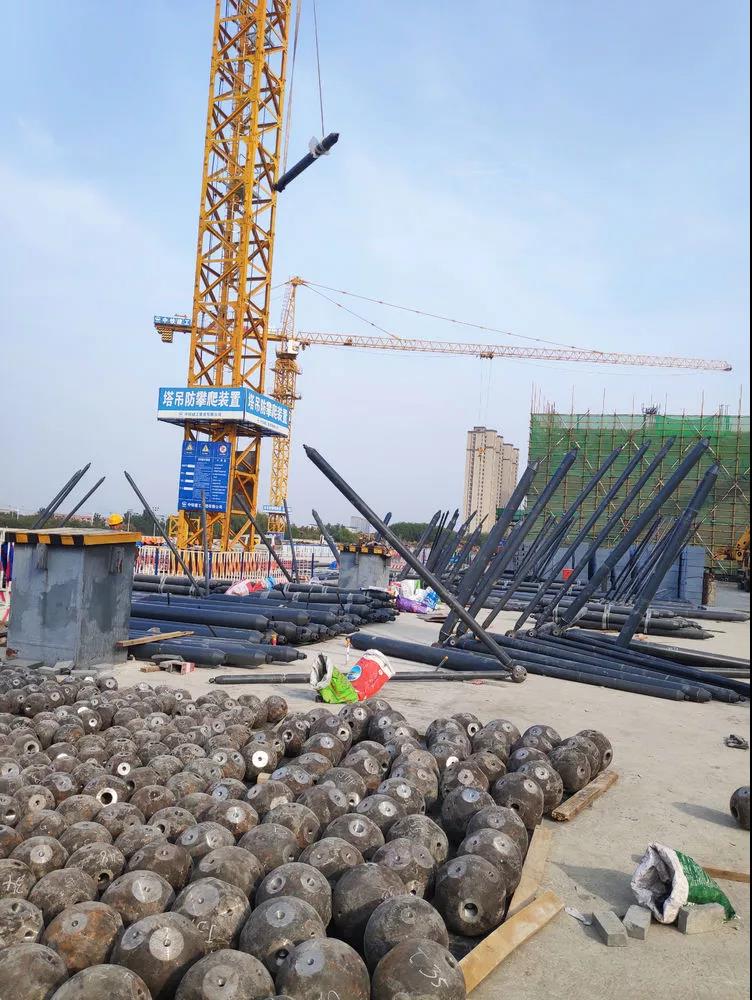

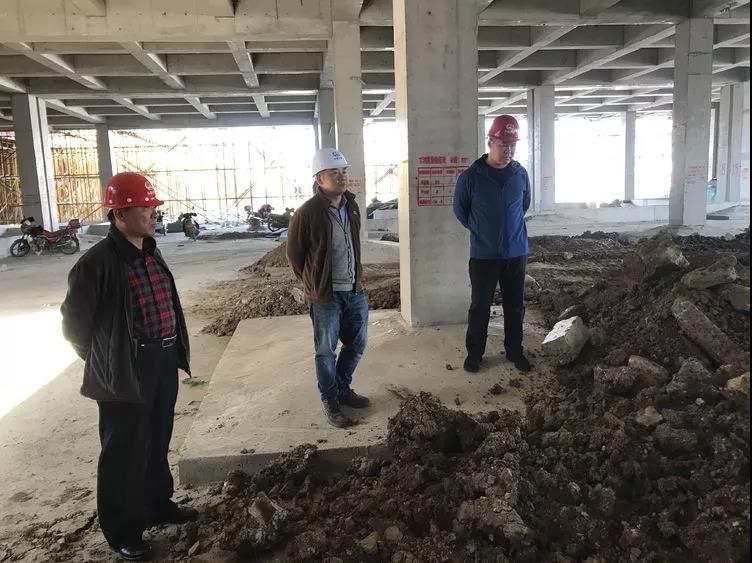

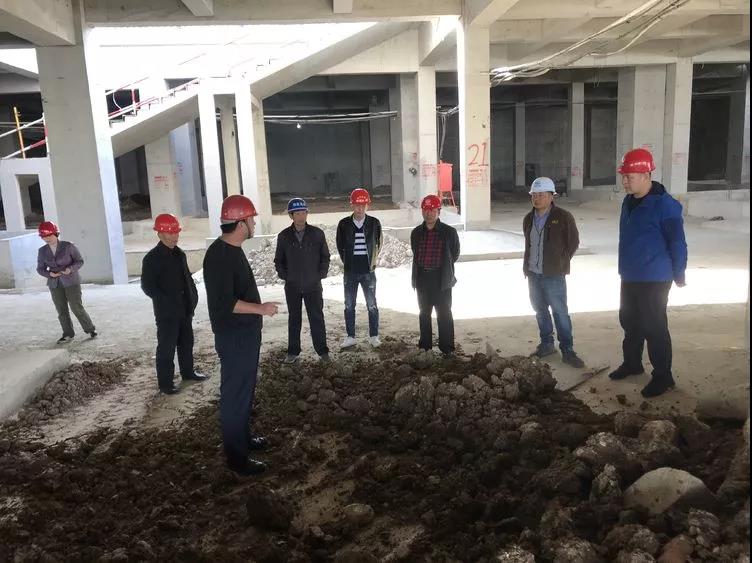

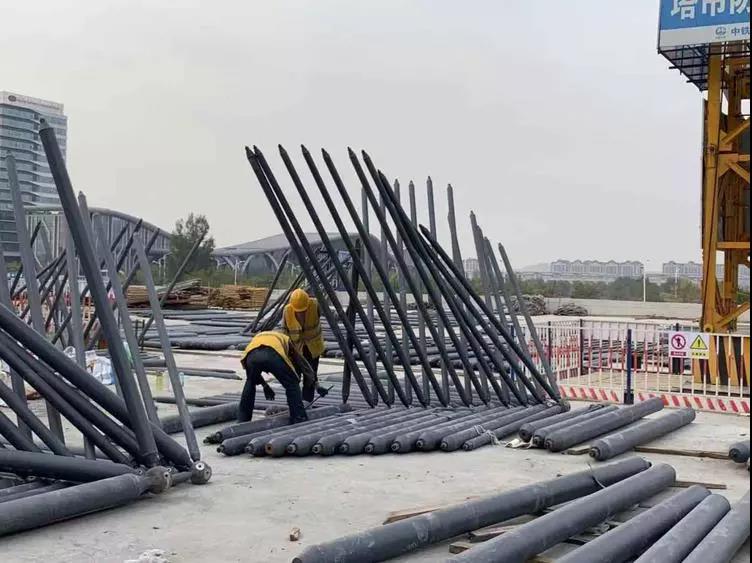

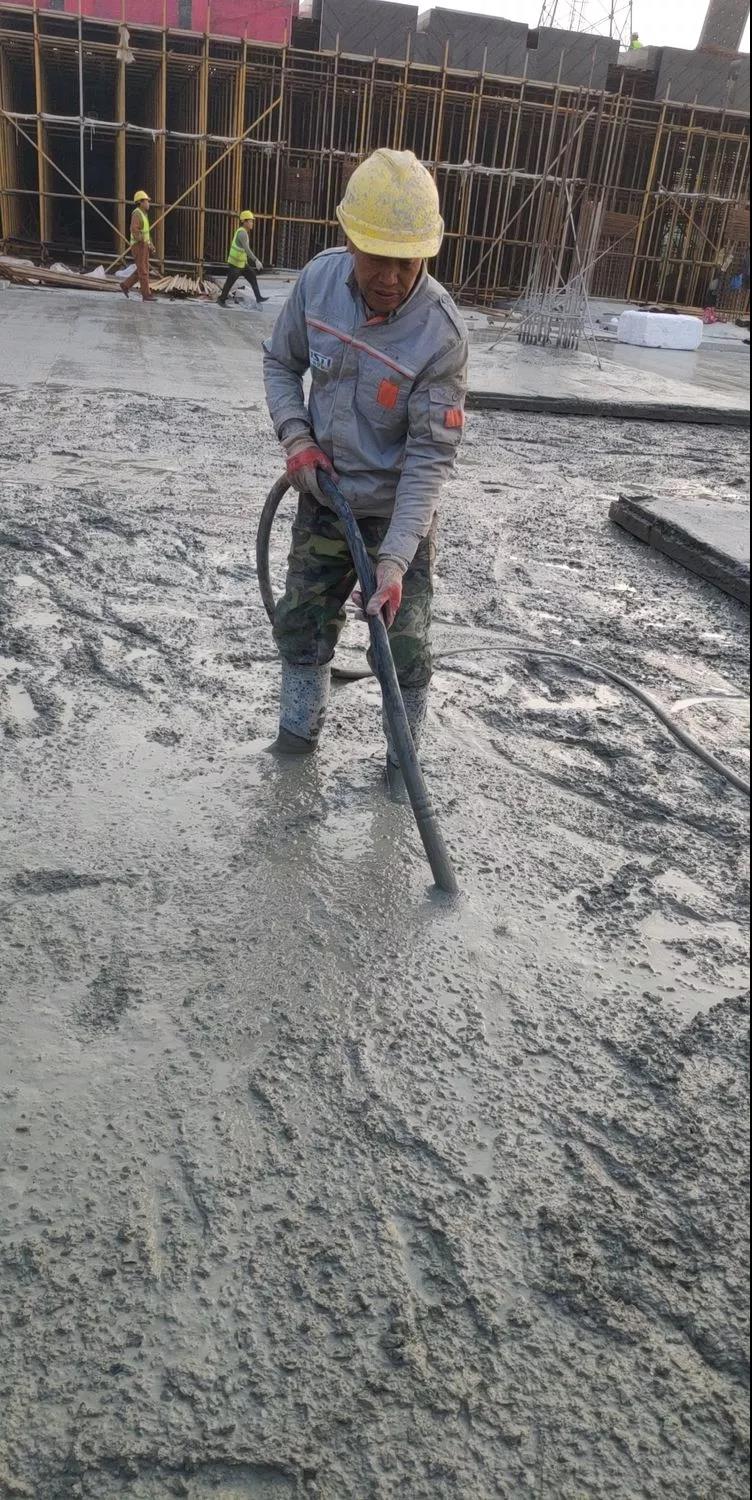

新建站房工程:主体结构完成,二次砌体施工完成70%。屋面网架施工完成30%。火车站装修方案初稿设计完成,幕墙准备进场。装饰装修准备工作基本完成。 网架结构安装 网架结构安装 二次砌体施工 商业配套工程:地下室主体结构完成70%,地上主体结构完成50%,砌体尚未施工。 商业部分浇筑混凝土 商业部分浇筑混凝土 混凝土养护 站场改造工程:雨棚拆除完成80%,雨棚基础开挖完成65%。站台支护桩土方开挖完成35%,地道接长结构施工完成并回填土完成。 参建各方进行现场盯控 为确保章丘火车站2020年4月20日开通运行,自章丘站停运以来,项目部紧抓时间,加班加点施工,全力推进施工进度,争分夺秒保障站房按时开通 。 ▍免责声明:我们尊重原创。此内容整理自“齐鲁晚报今日章丘”。如有侵犯,请联系删除 |
